• <rt id="2sjlc"><pre id="2sjlc"></pre></rt>

      1. 国产愉拍精品手机,亚洲中文字幕无码久久,婷婷成人丁香五月综合激情,国产男女黄视频在线观看,成人拍拍拍无遮挡免费视频,亚洲AV无码精品色午夜果冻,风韵饥渴少妇在线观看,无码熟妇人妻av在线影院 ?

        (2021年最新)真石漆施工要求標準

        文章來源:http://www.wt688.cn 人氣: 發表時間:2020-11-18
        今天西安秦森真石漆小編就跟大家分享一下2021年新的外墻真石漆施工標準。那么下面就正確的(教你正確施工真石漆)!”外墻涂刷真石漆是現在比較流行的,因為真石漆的仿石效果好,壽命長,價格還比較優惠,所以市場上比較暢銷,但你知道真石漆如何正確施工么?如果忽略一些細節,很可能會導致真石漆的效果大打折扣,壽命會減短。

        外墻真石漆施工要點

          (2021年最新)真石漆施工要求標準

          一、主要材料和施工條件

          ·材料:1.防潮膩子2.封閉底漆3.真石漆中層4.罩面涂料

          ·材料質量要求:

          1.真石漆:(含封閉底漆、中層漆、罩面漆)品牌、等級、種類、顏色、性能等應符合設計及選樣的要求,應具備產品合格證書、檢驗報告;

          2.骨料:必須為天然彩砂,不能為染色砂;

          3.顏色:按設計終確定樣板的顏色;

          4.厚度:2~3mm有效覆蓋厚度,4.0KG/㎡以上覆蓋強度;

          5.分割:真石漆按終設計的圖紙效果分塊,要求錯縫所有真石漆裝飾必須完成至陰角/窗邊,以體現體塊感而非一平面的覆蓋效果。

          6.位置:外墻面、檐線、裝飾線、陽臺等,具體以設計確認的圖紙為準。

          7.壽命:不少于15年。

          ·施工條件

          1.門窗:安裝完成,并堵抹洞口四周的縫隙,外框膠施打完畢(封閉底漆之前);

          2.基層:按國家標準抹灰面標準驗收合格后,且墻面的濕度<10%,ph值不大于10,基層強度達到規定標準,抹灰面平整,無油污、無裂縫、無砂眼,角平整、順直;

          3.管道:完成雨水管卡、設備洞口、管道的安裝,并將洞口四周用水泥砂漿抹平;

          4.腳手架:要符合國家安全規范要求;

          5.施工電源:要求現場提供有380V、220V電源;

          6.土建成品保護:所有的成品門窗、玻璃、欄桿等要提前保護;

          7.施工溫度:墻面溫度5-40度之間;

          8.圖紙:設計確認的施工圖紙齊全;熟悉施工圖紙各位置的具體做法。

          9.技術交底:技術方案齊全,并已對施工班組進行技術交底;

          10.現場技術指導:在樣板施工前,須聯系所使用品牌真石漆廠家的技術人員,對其產品施工工序措施要求進行現場指導;

          11.樣板確認:全面施工前,施工單位必須完成真石漆墻面樣板,并經設計、項目部簽字確認質量效果后,方可進行全面施工。

          二、施工工藝和質量標準

          ·真石漆施工工藝流程

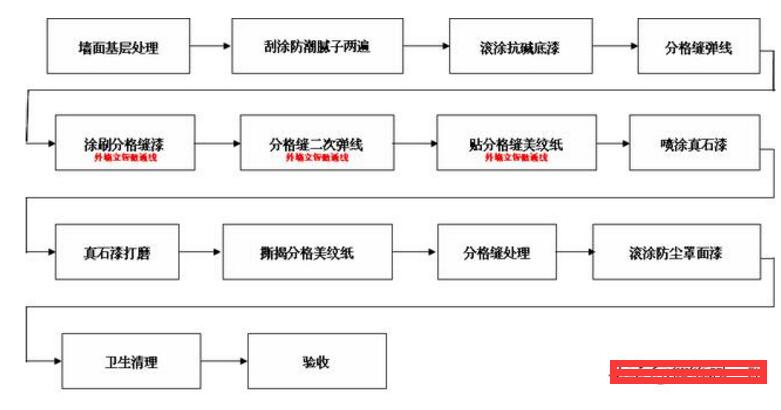

          (2021年最新)真石漆施工要求標準

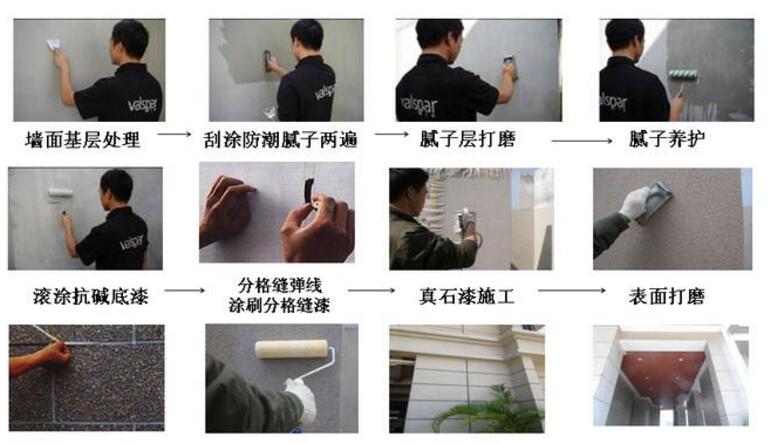

          施工工藝流程(圖示)

          (2021年最新)真石漆施工要求標準

          ·質量標準:(圖解)

          1.墻面基層處理

          1)、材料及工具:200目砂紙、油石或角磨機。

          2)、首先對基層進行查看,對表面浮粒,殘渣進行鏟除,確保表面清潔,無疏松物,無潮濕;

          3)、對表面細微裂縫,砂眼,陽角碰壞細小處進行全方位修復處理;

          4)、對于修復處,用粗砂紙打磨,確保修補后紋理和大面積一致,并清理浮灰,以確保飾面層與基層的結合牢固;質量標準:表面牢固、無疏松物、無裂縫、潔凈、干燥,無潮濕、無砂眼、無空鼓、無砂漿疙瘩、無明顯的凹凸部分等現象,無油污、浮灰等其它污染物。

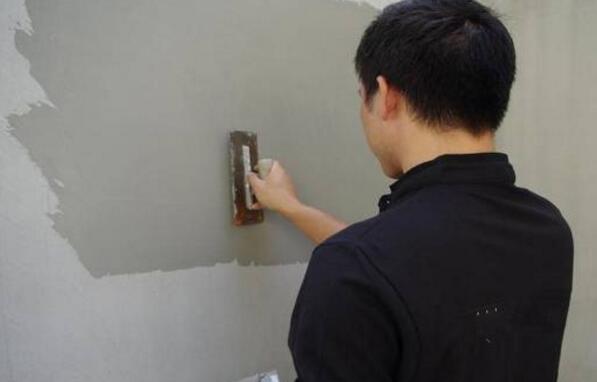

          (2021年最新)真石漆施工要求標準

        墻面基層處理

          2.刮涂防潮膩子兩遍

          1)、采用防水膩子在抗裂層砂漿上批刮進行找平,膩子必須和抗裂砂漿相互兼容,好采用同一企業的產品,否則,應脹縮不同將會導致真石漆出現大小不一的裂縫。

          2)、膩子應現場調配,攪拌均勻,呈牙膏狀,調配后應一次用完。稀釋比例:粉料:水=100-20~29(即每袋25公斤粉料加水5~7.25公斤),施工后至少12h內必須防止雨淋,酷熱陽光照射及霜凍。施工溫度在5-35度,空氣相對濕度在75%為宜。

          3)、施工時,用抹刀將膩子均勻的施涂于基面上,每道批涂厚度控制在0.8mm以內,涂1-2道,第二道應在道完全干固后方可批涂。

          4)、膩子干固后進行打磨,至表面無刮痕,平整為止,并清除浮灰,表面平整度偏差應控制在2mm以內。

          5)、待膩子干燥后,方可進行下道工序施工。

          質量標準:

          表面平整、均勻、潔凈,無刮痕,無裂縫,陰陽角平直、方正,無浮灰等其它雜物。

          (2021年最新)真石漆施工要求標準

        刮涂防潮膩子兩遍

          (2021年最新)真石漆施工要求標準

        膩子層打磨

          3.滾涂抗堿底漆

          1)對基層表面處理后,應仔細檢查,確認符合要求,檢測基層含水率小于10%后,進行基層封墻底漆施工;

          2)基層封底前對門窗,空調支架等金屬件部位進行必要的包裹和遮蓋,待整體噴涂完成后去除,以防止污染和銹蝕;

          3)基層封閉底漆施工前,要嚴格按照產品規定的稀釋比例進行稀釋,注意:稀釋時應對底漆充分攪拌,保證均勻;

          4)膩子干透后方可涂刷底漆;

          5)涂刷底漆4-6小時后進入下道工序;

          質量標準:底漆均勻,不漏涂、不漏底、不流掛。

          (2021年最新)真石漆施工要求標準

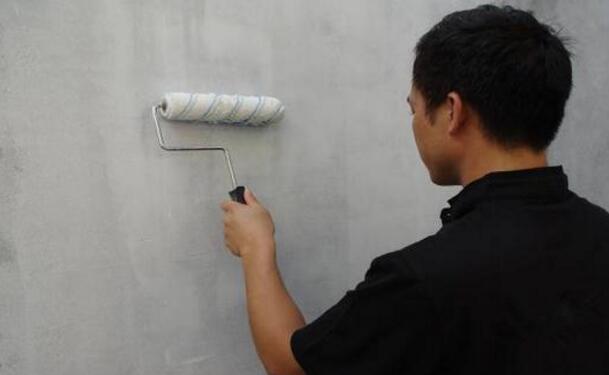

        滾涂抗堿底漆

          4.分格縫彈線

          根據要求對墻面進行分格,分格時從整個單體的四周由上而下同時分格,以保證四周相應的灰縫在同一水平線上,所有豎向灰縫相互平行,鉛垂,做到灰縫橫平豎直。

          質量標準:線條橫平豎直、雙平行線寬窄一致、清晰明了。

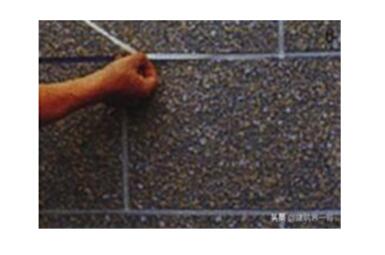

          (2021年最新)真石漆施工要求標準

          分格縫彈線

          5.涂刷分格縫漆

          采用分格縫漆涂刷分格縫,為保證分格縫不出現露底,分格縫漆涂刷寬度可適當比設計寬一點,保證分格縫寬度范圍內分格縫漆飽滿。

          質量標準:刷漆應橫平豎直、寬窄一致、深淺一致,內分格縫漆飽滿,效果分明,不露底、不起皮、不污染其他部位。

          6.分格縫二次彈線

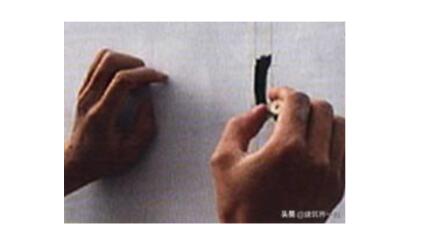

          由于涂刷分格縫漆后,次分格縫彈線已被遮掩,為讓膠帶分格條順直,需進行二次彈線,只需彈出分格縫一邊線即可

          7.貼分格縫美紋紙

          美紋紙粘貼時,與第二次分格縫彈線對齊即可。

          質量標準:美紋紙粘貼牢固、嚴密、平直,撕揭時間準確,不損壞分格線、不粘壞縫漆。

          8.噴涂真石漆

          1)真石漆應嚴格按產品規定的稀釋比例進行稀釋,稀釋時應對真石漆充分攪拌,保證均勻;

          2)噴涂時從上面到下面按順序施工;

          3)施工中涂料應接在分格線或窗套等處,避免結合處出現色差;

          4)不同真石漆施工時,應先待一種真石漆施工完成并表干后方可進行另一種顏色真石漆施工,施工時需將另一種顏色真石漆進行保護防止污染;

          5)真石漆在使用前,必須徹底攪拌均勻,施工間隙應蓋緊桶蓋,以防止涂料結皮。

          6)采用噴涂法施工,施工前必須進行試噴,以確定所用噴嘴、工作壓力、噴槍移動速度等施工因素,確保施涂質量和效果。

          質量標準:

          噴涂均勻、厚薄一致、色澤一致,顆粒點狀均勻,大小符合要求,不露底、不漏噴、無流墜等現象,陰角處無積料,不污染門窗、玻璃等其他部位。

          (2021年最新)真石漆施工要求標準

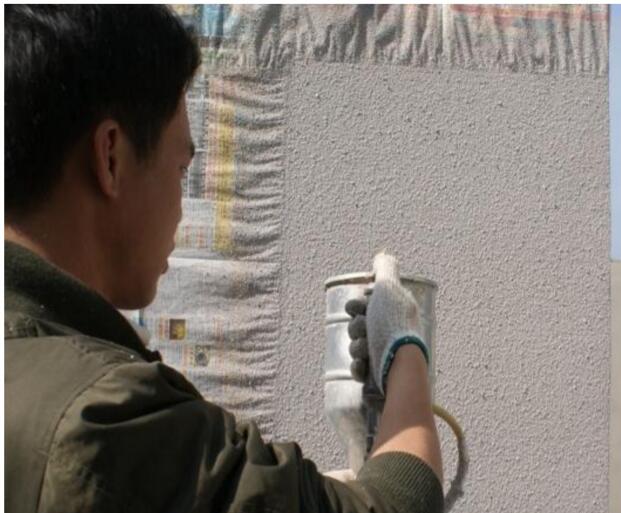

          真石漆噴涂

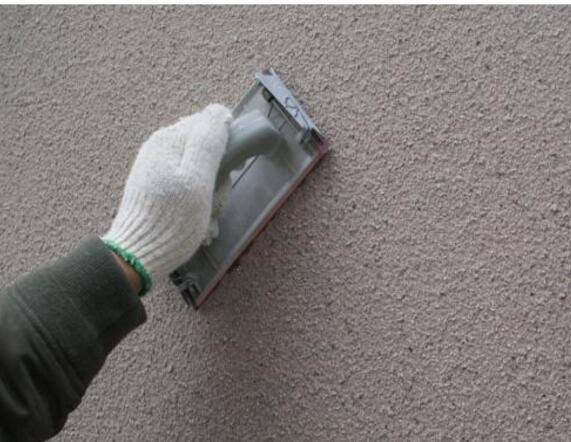

          9.真石漆打磨

          在噴涂防水保護膜之前,需用普通400--600目砂紙磨掉已干透涂層表面的浮砂及砂粒之銳角,增加天然真石漆表面的美感,同時保證防護膜的完全覆蓋。用力不可太猛,否則,會破壞漆膜,引起底部松動,嚴重時會造成附著力不良,真石漆脫落;

          (2021年最新)真石漆施工要求標準

          真石漆打磨

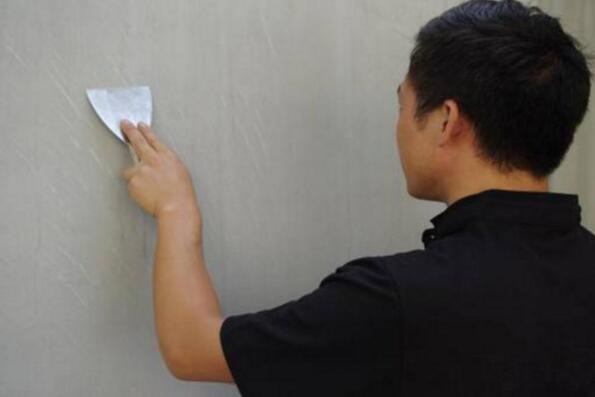

          10.撕揭分格美紋紙

          1)膠帶撕揭前,需用裁紙刀將膠帶在縱橫交接處,沿平行于水平膠帶的方向,將豎向膠帶切斷,以避免撕揭膠帶時真石漆脫落。

          2)揭紙時間控制,太早太晚都會破損,指壓半干狀態好(初凝后有脆性非剛性階段)。

          3)揭紙方向,近180度開線。

          (2021年最新)真石漆施工要求標準

          撕揭分格美紋紙

          11.分格縫處理

          膠帶撕揭后,對灰縫進行整理和整修,以保證灰縫順直且寬窄一致,修理時,應避免二次污染。

          12.滾涂防塵罩面漆

          1)在真石面漆施工完畢后,涂層表面硬干(晴天干燥24小時以上,陰雨天應延長干燥時間)才能進行罩面漆噴涂施工;

          2)罩面漆應嚴格按照產品規定的稀釋比例進行稀釋,注意稀釋時應對其充分攪拌,保證均勻;

          3)滾涂施工應從上面到下面按順序施工;

          4)施工中涂料應接在分格線或窗套等處,避免結合處出現色差;

          5)可采用噴涂、滾涂法施工。

          質量標準:

          面漆均勻,色澤一致,不漏涂、不流掛,不漏底,陰角處無積料。

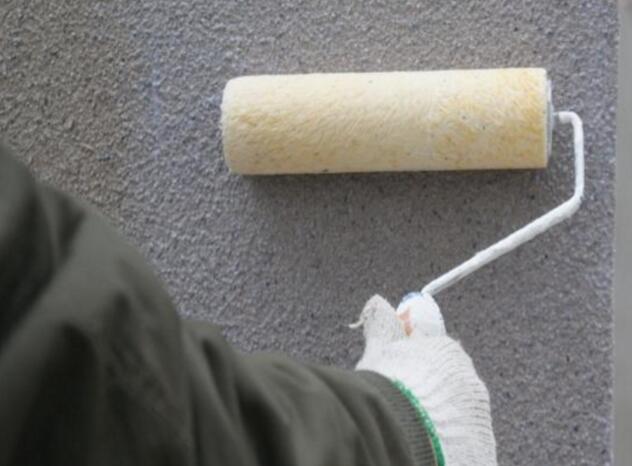

          (2021年最新)真石漆施工要求標準

          滾涂防塵罩面漆

          三、觀感質量標準:

          1.表面平整、顏色一致、噴涂均勻,厚薄一致、顆粒疏密均勻,分格塊橫平豎直、方正、不崩角;

          2.不發白、不發花、不漏噴、不露底、不掉砂、不翹巖、不開裂、不積灰、不泛堿、不發黑等現象;

          3.分格線條橫平豎直、寬窄一致,分格漆平整、深淺一致,不起漆皮,線條效果清晰;

          4.周圍的門窗、玻璃、管道、欄桿、燈具等潔凈,無污染;

          5.允許偏差:

          1)。膩子層平整度:凹凸不超過±2mm;(用2M長的水平尺靠墻面)

          2)。墻面垂直度:凹凸不超過±2mm;(用2M長的水平尺靠墻面)

          3)。陰陽角方正度:誤差不超±3mm;(用直角尺檢驗)

          (2021年最新)真石漆施工要求標準

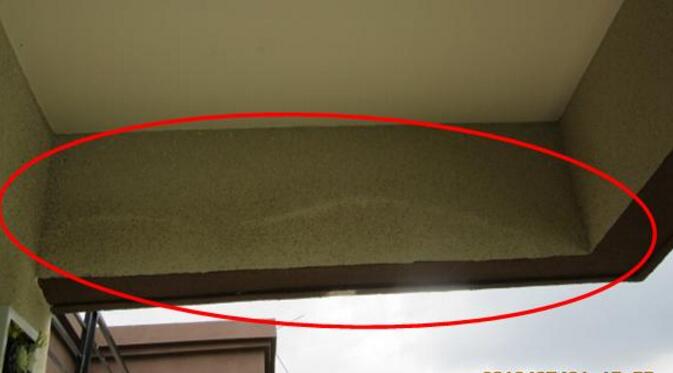

          四、質量通病及處理方法:

          (2021年最新)真石漆施工要求標準

          質量問題1、基底不平整;2、線條、表面陰陽角不順直

          處理方法:鏟掉表面真石漆,基底重新修補平整、陰陽角方正、驗收合格后再噴真石漆

          (2021年最新)真石漆施工要求標準

          質量問題3、分格線條寬窄、深淺不一致

          處理方法:返工,分格線做到寬窄、深淺一致

          質量問題4、遮蓋力差、厚度不均、噴涂不均勻

          處理方法:返工,重新噴涂,直至達到質量要求

          質量問題5、遇水發白

          處理方法:鏟掉發白部位的真石漆,重新處理打磨基層膩子,再整面墻噴真石漆

          質量問題6、分格線中斷、不連續

          處理方法:把中斷的分格線按質量要求重新完成

          圖解外墻真石漆施工工藝與質量標準,真石漆通病與防治措施

          質量問題7、后完工部分與先前完工部分銜接不吻合、有色差

          處理方法:需對整面墻噴真石漆

          五、質量通病原因及應對措施

          (2021年最新)真石漆施工要求標準

          上面給大家講的(2021年新)外墻真石漆施工要求標準就給大家介紹到這里了,由于以上文章稍長一些,不過講解的非常詳細,如果大家對以上文章有不明白之處,可以通過上面的聯系方式與我們聯系,我們會詳細為您解答,另外如果需要更多真石漆方面的內容,直接撥打下方電話即可!

        此文關鍵字:

        相關資訊

        ?? 主站蜘蛛池模板: 亚洲精品无码mv在线观看| 最新无码国产在线视频人与| 无码激情亚洲一区| 乱码视频午夜在线观看| 国产剧情福利一区二区麻豆| 国产成本人片无码免费| 亚洲欧洲自拍拍偷精品网314| 美女午夜福利视频一区二区| 日本高清久久一区二区三区| 好吊视频在线一区二区三区| 公安县| 亚洲精品色国语对白在线| 宁德市| 日韩免费美熟女中文av| 强开少妇嫩苞又嫩又紧九色| 狂野欧美性猛xxxx乱大交| 真实国产老熟女无套内射| 神马影院午夜dy888| 日韩精品一区二区三区影院| 色欲香天天天综合网站无码| 精品日韩精品国产另类专区| 免费看亚洲一区二区三区| 国产三区在线成人av| 在线看片免费人成视频电影 | 国产精华av午夜在线| 中文无码久久精品| 免费国产精品黄色一区二区| 和平县| 亚洲AV无码AV在线影院| 色噜噜综合亚洲AV中文无码 | 欧美成人精品三级在线观看| 男人和女人高潮做爰视频| 房产| 午夜理论片yy6080私人影院| 中文字幕人妻av第一区| 亚洲成av人片天堂网| 国产乱久久亚洲国产精品| 国产在线不卡精品网站| 国产亚洲精品日韩av在| 亚洲综合伊人久久大杳蕉| 色综合一本到久久亚洲91|
